清远市城市黑臭水体整治工作情况及水质监测结果公示(截止2019年6月)
我市列入全国城市黑臭水体整治监管平台的黑臭水体共有4条(黑臭水体总长约79.7公里:澜水河22.399公里,黄坑河6.27公里,海仔大排坑26.6公里,龙沥大排坑26.43公里;其中建成区段总长约29.1公里:海仔大排坑7.1公里,黄坑河6.3公里,龙沥大排坑9.9公里,澜水河5.8公里),。截至2019年6月,已开工整治的4条,其中海仔大排坑、黄坑河主体工程已完工,正在向上级主管部门申请“初见成效”验收工作。现将有关情况予以公示:
一、清远市黑臭水体综合整治工作情况
清远市黑臭水体综合整治工作情况表(截止2019年6月)
序号 |
黑臭水体名称 |
整治进展情况 |
施工、监理中标单位 |
完成情况 |
1 |
海仔大排坑 |
形象进度:74.6%,主体工程已完工 |
施工单位:广东润诚工程有限公司 监理单位:清远市水利水电工程监理有限公司 |
正在进行“初见成效”上报验收工作,预计10月底完成收尾工程 |
2 |
黄坑河 |
形象进度:94%,主体工程已完工 |
施工单位:深圳市金润建设工程有限公司 监理单位:清远市水利水电工程监理有限公司 |
正在进行“初见成效”上报验收工作,预计9月底完成收尾工程 |
3 |
龙沥大排坑 |
2018年9月开工,形象进度:34.3% |
施工单位:广东省水利电力勘测设计研究院、广东源天工程有限公司(联合体) 监理单位:清远市水利水电工程监理有限公司 |
预计2019年12月底完工 |
4 |
澜水河 |
形象进度:36.9% |
施工单位:广东省水利电力勘测设计研究院、广东省水利水电第三工程局有限公司(联合体) 监理单位:清远市水利水电工程监理有限公司 |
预计2019年12月底完工 |
备注:清远市4条黑臭水体综合整治工程建设单位均为广东清源水业有限公司
二、“初见成效”评估验收工作
2018年底,建设单位已委托第三方机构开始编制《清远市黑臭水体整治效果“初见成效”阶段评估报告(海仔大排坑)》、《清远市黑臭水体整治效果“初见成效”阶段评估报告(黄坑河)》,2019年4月底报告编制完成,评估报告显示海仔大排坑、黄坑河主体工程已完工、群众满意度调查满足要求、水质检测数据已达到“不黑不臭”,自评已达到“初见成效,不黑不臭”的要求。目前正在报请市政府名义上报“初见成效”评估报告,并向省住建厅申请“初见成效”评估验收工作。
三、2019年黑臭水体治理示范城市申报工作
2019年3月我市提前启动2019年黑臭水体治理示范城市申报工作,经过广东省内申报材料基础性审核与竞争性评审合格后,5月31日,财政部、住房城乡建设部、生态环境部组织专家对通过基础性审核的25个城市进行了现场答辩评审。根据现场评审结果我市最终入选第二批城市黑臭水体治理示范城市名单,6月10公示期截止,接下来将会获得国家4个亿资金支持。
经过2019-2020年两年示范期建设后,如果通过专家组验收后我市将获得“黑臭水体治理示范城市”称号。
四、水质监测结果

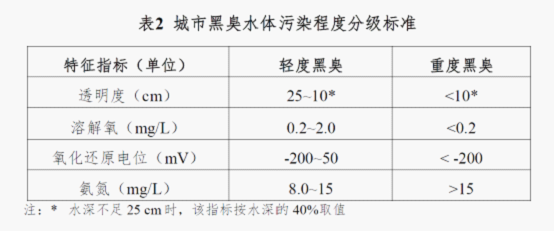

根据相关文件要求,现公示海仔大排坑、黄坑河2019年1-5月水质监测数据。
海仔大排坑、黄坑河2019年1-5月水质监测数据
|
透明度(cm) |
溶解氧(mg/L) |
氧化还原电位(mV) |
氨氮(mg/L) |
海仔大排坑 |
|
|
|
|
1月 |
30 |
6.53 |
275.2 |
0.714 |
2月 |
30 |
10.63 |
255.9 |
0.507 |
3月 |
40 |
2.33 |
144.7 |
4.73 |
4月 |
62 |
4.76 |
285.9 |
0.851 |
5月 |
40 |
4.45 |
197.5 |
1.56 |
黄坑河 |
|
|
|
|
1月 |
50 |
3.85 |
294.5 |
9.63 |
2月 |
50 |
6.97 |
329.7 |
2.22 |
3月 |
50 |
5.34 |
147.2 |
3.45 |
4月 |
30 |
4.23 |
358.9 |
4.48 |
5月 |
65 |
5.32 |
272.1 |
3.16 |
注:数据来源为清远市清城区环境监测站
注:数据来源为清远市清城区环境监测站
如对公示信息有异议或有相关问题线索反应的,可以通过来信、来电的方式向我局反馈,以单位名义反映问题的应加盖公章,以个人名义反映问题的应签署本人真实姓名并留下联系方式。
联系地址:清远市清城区鹿鸣路八号之9(清远市水利局)
联系电话:0763-3369330
联系人:王奎
清远市水利局
2019年7月2日
